济宁中心城区热力环网计划9月动工

2021-08-24 17:50:43 大字体 小字体 扫码带走
打印

济宁市住建局正深入开展市政集中供热领域“冬病夏治”行动,聚焦重点难点问题,完善基础设施,补齐供热短板,保障2021-2022年采暖期安全稳定运行。截至8月17日,高新区雪花电厂、济宁热电厂关停热源替代工程25公里管网建设已全部完工。

由于全市电厂优化整合,部分电厂(机组)退出市政集中供热,亟需进行替代建设。今年以来,济宁市住建局抢抓工期,确保热源替代建设顺利推进。截至8月17日,高新区雪花电厂、济宁热电厂关停热源替代工程25公里管网建设已全部完工;中心城区热力环网任城大道至洸河路段工程已完成前期论证工作,计划9月启动工程建设,今冬供暖季前建成并投入使用,实现东西城区热网互联互通;华源电厂至兖州城区热源替代工程管网已完成8.4公里;邹县电厂至兖州区热源替代工程已完成管沟开挖2.3公里;金乡县第二热源已建成投用。

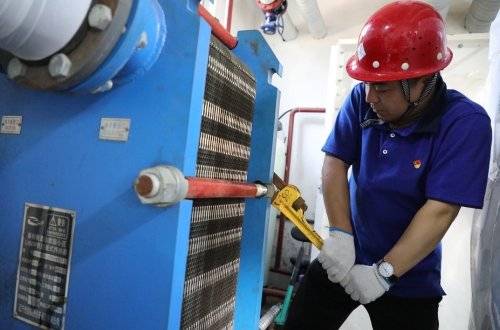

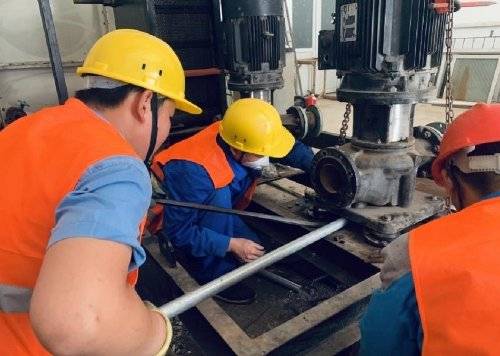

排查上一个采暖季暴露的供热设施薄弱环节。目前,全市改造供热管网51.7公里,修复管道保温34.96公里,完成换热站升级改造533座,换热器清洗568台,更换各类阀门管件1250件。

针对排查发现的部分供热自管换热站供热质量不达标、晚供、早停等问题,逐一制定移交方案,交由市政集中供热企业统一管理。全市27个供热自管换热站,已完成移交7个,其中曲阜市3个,高新区4个。

来源:济宁市住房和城乡建设局
